Run the site day
Close the day out properly: record the diary, book the labour and plant hours, upload the p…
ہر عارضی کام آئٹم رجسٹر کریں، ڈیزائن چیک اور coordinator کے دستخط ریکارڈ کریں، لوڈ ہونے سے پہلے معائنہ کریں اور periodic معائنہ ریکارڈ اس وقت تک رکھیں جب تک یہ ہٹایا نہ جائے۔
4 قدم پوری پلیٹ فارم میں - ہر قدم پر کیا کرنا ہے اور یہ کیوں اہم ہے۔

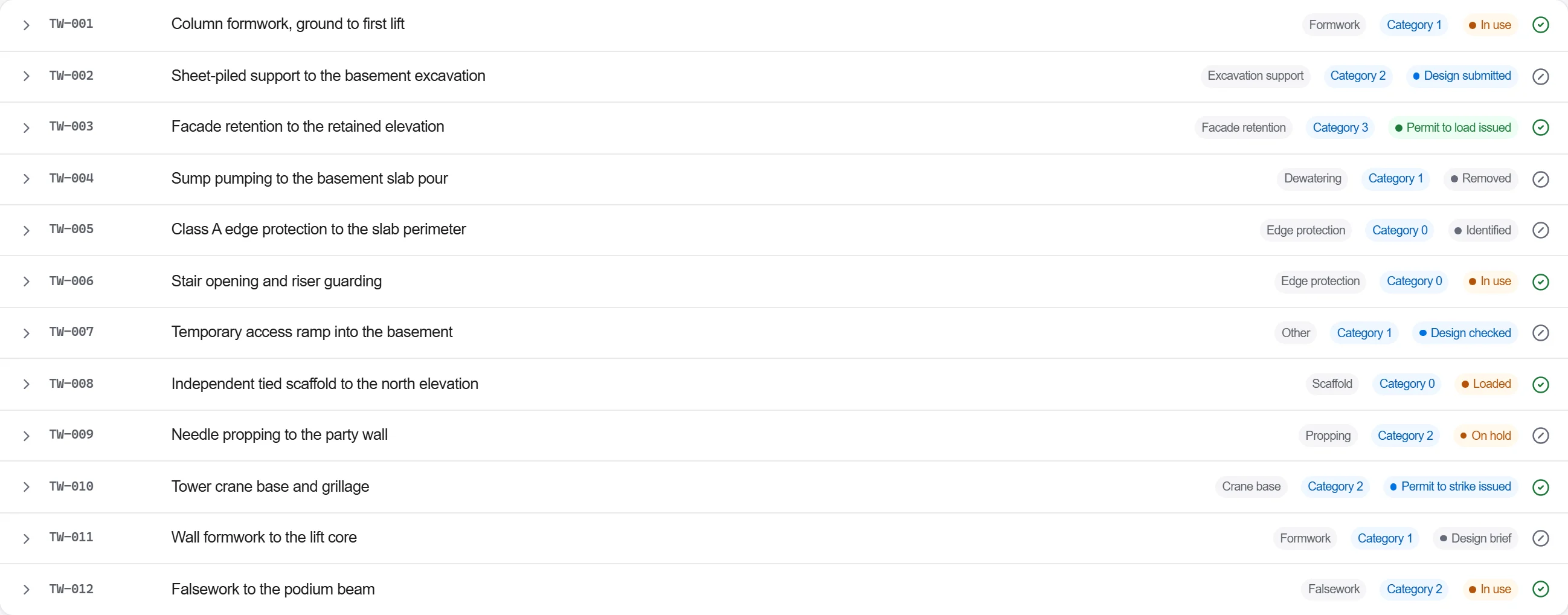

کام پر ہر عارضی کام آئٹم فہرست کریں - scaffold، props، formwork، falsework، excavation support - اس کے مقام، ڈیزائن اسٹیٹس اور کون ذمہ دار ہے کے ساتھ۔

کیوں: وہ آئٹم جسے کسی نے رجسٹر نہیں کیا وہی ہے جو بغیر چیک کے لوڈ ہوتا ہے۔ ایک مکمل رجسٹر یقینی بناتا ہے ہر load-bearing عارضی ڈھانچے کا ایک مالک اور اس کے پیچھے ایک ڈیزائن ہو۔
ہر آئٹم کے خلاف آزاد ڈیزائن چیک اور عارضی کام coordinator کے دستخط ریکارڈ کریں، تاکہ کچھ بننے سے پہلے ڈیزائن تصدیق شدہ ہو۔
کیوں: ایک ڈیزائن چیک صرف تب کچھ رکھتا ہے جب یہ ریکارڈ ہو اور کام کو مکمل ہونے تک روکے۔ دستخط کو آئٹم سے جوڑنا ہی چیک کو ایک حقیقی گیٹ بناتا ہے، رسمی کارروائی نہیں۔
کھڑے کیے گئے آئٹم کا اس کے ڈیزائن کے خلاف معائنہ کریں، تصدیق کریں یہ جیسا بنایا گیا اسی طرح بنا، اور صرف پاس ہونے پر لوڈ کرنے کا permit جاری کریں۔
کیوں: ڈیزائن اور جو واقعی بنایا گیا اس کے درمیان خلا وہی جگہ ہے جہاں عارضی کام ناکام ہوتا ہے۔ لوڈ سے پہلے معائنہ اور permit آخری چیک ہے اس سے پہلے کہ لوگ اور loads اس پر منحصر ہوں۔
periodic معائنے جاری رکھیں - تیز ہوا، تبدیلیوں یا ایک مقررہ مدت کے بعد - اور ہر ایک کو اس وقت تک ریکارڈ کریں جب تک آئٹم محفوظ طریقے سے ہٹا نہ دیا جائے اور اس پر دستخط نہ ہوں۔
کیوں: ایک scaffold جو دستخط کے دن محفوظ تھا اگلے ہفتے تبدیل یا خراب ہو سکتا ہے۔ چلتا معائنہ ریکارڈ ہی اسے کام پر اس کی پوری زندگی محفوظ رکھتا ہے۔
2 / 190 پلیٹ فارم ماڈیولز
Close the day out properly: record the diary, book the labour and plant hours, upload the p…
Turn a question from the working face into a tracked request, drive it to the party who own…
Turn instructed extra work into a claim that gets paid: record the labour, plant and materi…
