Muuda kokkulepitud maht ja hinnastatud mahutabel baasajakavaks: loetle tegevused, määra kestused ja loogikaseosed, lisa verstapostid ja kalendrid, kontrolli kriitilist teed ning fikseeri see baasina, et edenemisel oleks fikseeritud joon, mille vastu mõõta.
5 sammu läbi platvormi - mida teete igas ja miks see loeb.
Käi läbi hinnastatud mahutabel ja maht ning muuda töö tegevuste nimekirjaks tasemel, mida tegelikult juhid: korrus müüritist, lõik drenaaži, karpi ühe tiiva jaoks, mitte üks rida iga mahutabeli kirje kohta ega üks kokkuvõtlik riba.
Miks: Ajakava peab vastu ainult siis, kui tegevuste nimekiri vastab hinnastatud tööle. Selle ehitamine otse mahutabelist hoiab ajakava, raha ja objekti sama asja rääkimas.

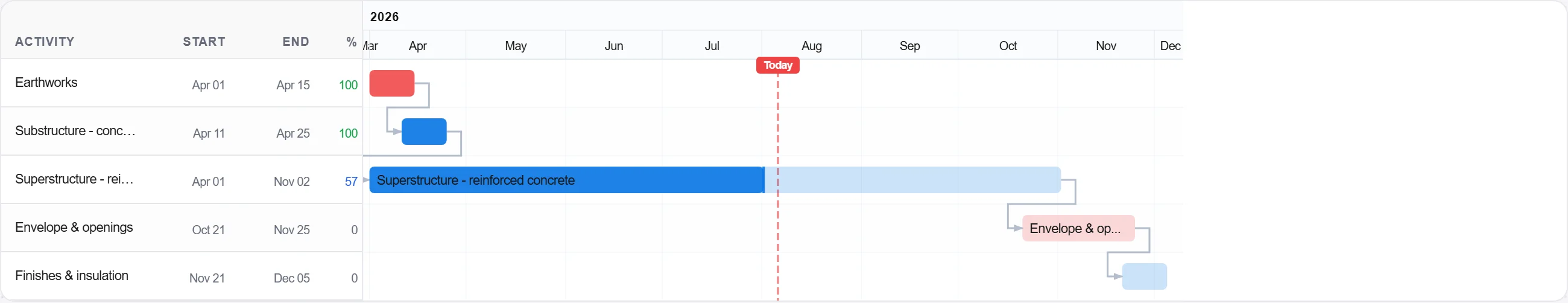

Anna igale tegevusele realistlik kestus, lähtudes kogustest ja brigaadist, mida plaanid kasutada, ning seo tegevused järjekorras, milles need peavad toimuma, et ühe liigutamine liigutaks sellest sõltuvaid tegevusi.

Miks: Kestused ilma seosteta annavad sulle soovinimekirja, mitte ajakava. Just tegevustevaheline loogika laseb ajakaval näidata, mida viivitus tegelikult järgnevatele tegevustele maksma läheb.
Märgi olulised fikseeritud kuupäevad: objektil alustamine, osaline üleandmine, valmimine, ning sea tööd tegevad kalendrid, mis arvestavad pühade, vahetuste ja ilmastikuaknaid, millest erialad üle ei saa.

Miks: Verstapostid on kuupäevad, mis lähevad kliendile ja lepingule korda, ja kalendrid takistavad ajakaval lubada tööd päevadel, mil objektil kedagi pole. Ilma nendeta on lõppkuupäev väljamõeldis.

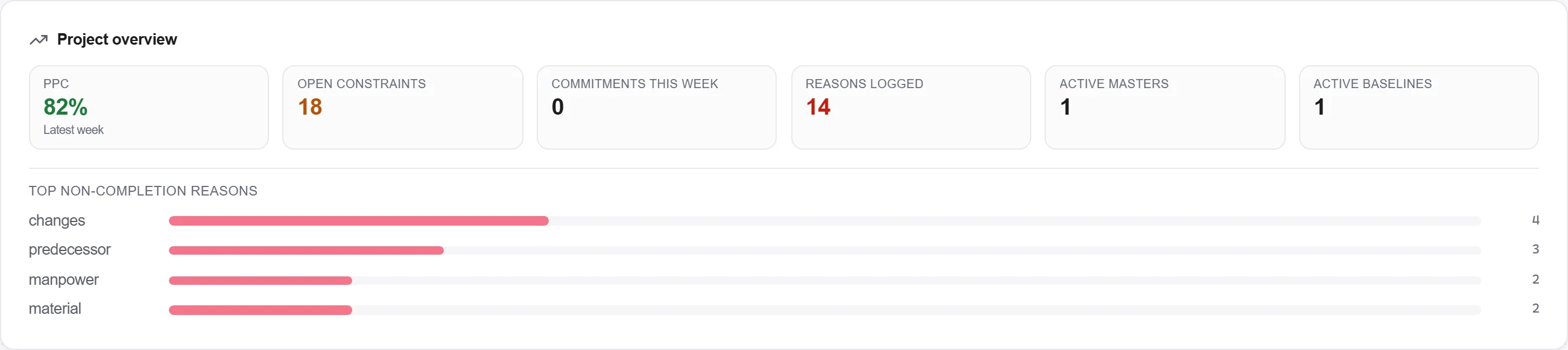

Järgi tegevuste ahelat, mis määrab lõppkuupäeva, ja kontrolli seda terve mõistuse alusel. Otsi puuduvaid seoseid, negatiivset ajavaru ning tegevusi, mis ei näita mänguruumi, kuigi kõik objektil teavad, et neil see on.
Miks: Kriitiline tee, mis ei vasta sellele, kuidas töö tegelikult kulgeb, saadab sind valesid tegevusi jälitama kohe, kui asjad nihkuvad. Selle mõistlikkuse kontroll enne baasi fikseerimist on odavam kui selle avastamine objektil.
Lukusta ajakava baasajakavana, jäädvusta planeeritud kuupäevad ning väljasta see, et sellest hetkest alates võrreldaks iga uuendust selle fikseeritud joonega, mitte eelmise nädala oletusega.
Miks: Edenemine ei tähenda midagi ilma joonteta, mille vastu seda mõõta. Baasi fikseerimine on hetk, mil ajakava lakkab olemast mustand ja saab mõõdupuuks, mille järgi kogu tööd hinnatakse.
4 / 190 platvormi moodulit
Take a job from the very first setup right through to handover. Create it, price the work,…
Plan the programme, freeze a baseline to measure against, feed real progress back from site…
See where the job truly stands against the plan and the budget: bring the programme current…
