มูลค่างานที่ได้รับและการคาดการณ์
ดูว่างานยืนอยู่ตรงไหนจริง ๆ เทียบกับแผนและงบประมาณ อัปเดตแผนงานให้เป็นปัจจุบัน อ่านค่า CPI และ SPI แล้วให้ตัวเลขที่น่าเชื่อถือของต้นทุนคาดการณ์และวันแล้วเสร็จ
วิธีการทำงาน ทีละขั้นตอน
3 ขั้นตอนทั่วทั้งแพลตฟอร์ม - สิ่งที่คุณทำในแต่ละขั้นและเหตุผลที่สำคัญ

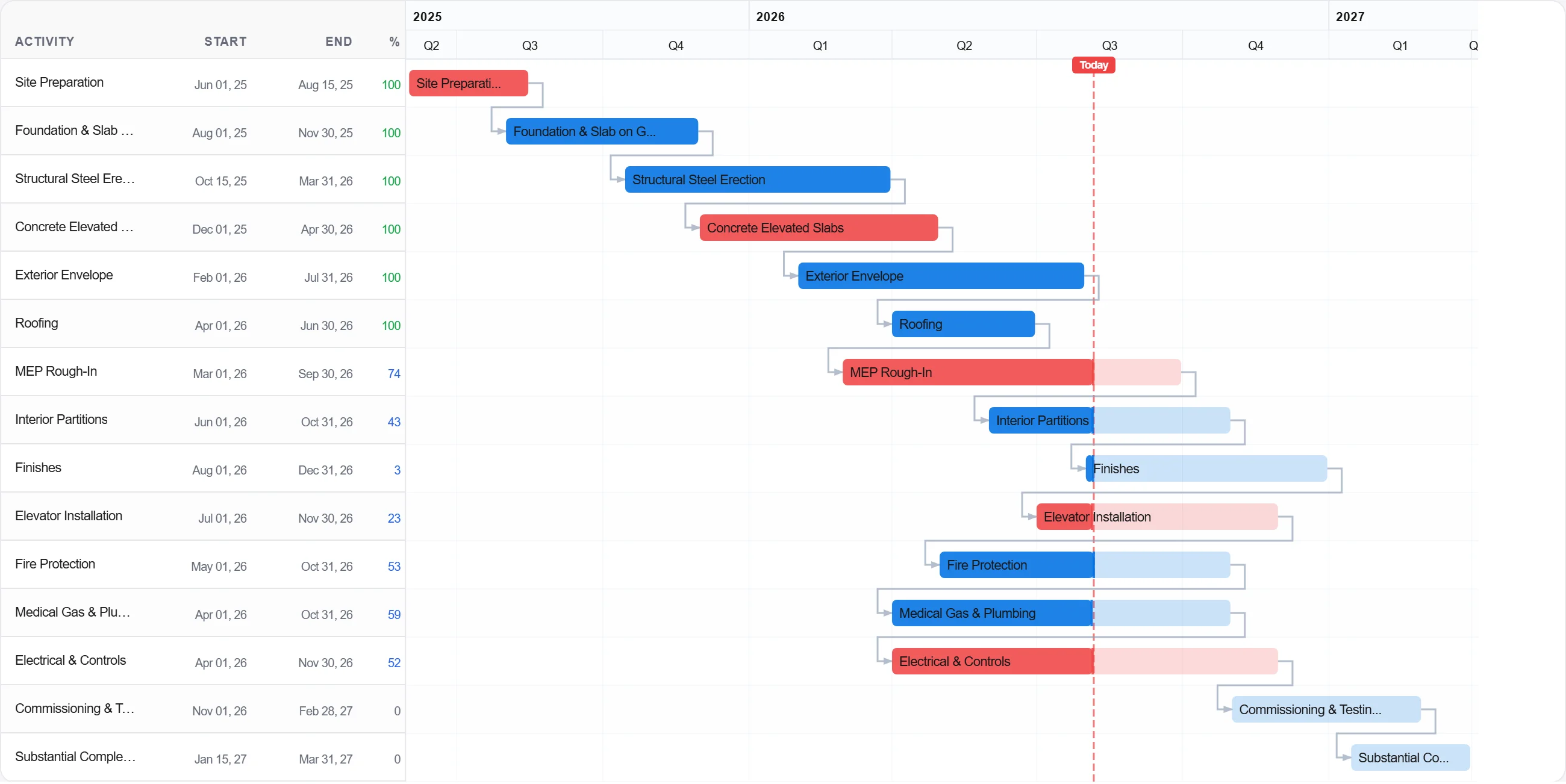

อัปเดตแผนงาน
แผนงาน 4Dเลื่อนทุกกิจกรรมไปยังวันข้อมูล กำหนดเปอร์เซ็นต์ความคืบหน้าอย่างตรงไปตรงมาสำหรับกิจกรรมที่กำลังดำเนินการ และตรวจสอบว่าต้นทุนที่ผูกพันและต้นทุนจริงของงวดถูกบันทึกครบแล้ว
เหตุผล: Earned value จะสืบทอดทุกข้อเรียกร้องความคืบหน้าที่มองโลกในแง่ดีเกินจริงที่ป้อนเข้าไป การตัดยอดอย่างมีวินัย โดยไม่นับงานใดก่อนที่จะเสร็จจริง คือสิ่งเดียวที่ทำให้ดัชนีเหล่านี้น่าอ่าน
อ่านค่ามูลค่างานที่ได้รับ
มูลค่าที่ได้รับเปรียบเทียบมูลค่างานที่ได้รับกับสิ่งที่วางแผนไว้และสิ่งที่ใช้จ่ายไปแล้ว แล้วอ่านดัชนีประสิทธิภาพต้นทุนและกำหนดการ พร้อมส่วนต่างที่เกิดขึ้น
เหตุผล: หัวหน้างานที่บอกว่างานรู้สึกล่าช้าคือการเดา ค่า SPI 0.9 คือการวัดผลจริง ค่าต่ำกว่าหนึ่งไม่ว่าจะด้านต้นทุนหรือกำหนดการหมายความว่าช่องว่างกำลังกว้างขึ้น ไม่ใช่หยุดนิ่ง
คาดการณ์ผลลัพธ์
รายงานยืดแนวโน้มต้นทุนและผลิตภาพปัจจุบันไปเป็นประมาณการเมื่อแล้วเสร็จและวันแล้วเสร็จที่น่าจะเป็นไปได้ แล้วเทียบทั้งสองค่ากับงบประมาณและแผนฐานสำหรับรายงาน
เหตุผล: งานเกินงบที่คาดการณ์ได้ในเดือนที่สี่คือปัญหาที่ยังบังคับทิศทางได้ ตัวเลขเดียวกันในเดือนที่สิบคือแค่คำขอโทษ การเตือนล่วงหน้าคือเหตุผลทั้งหมดที่ต้องใช้ earned value
