سناریوها / مناقصه‌گذاری و تدارکات
مناقصه‌گذاری و تدارکات

صدور یک برنامه تدارکات و خرید

صورت مقادیر و زمان‌بندی را به یک برنامه خرید تبدیل کنید: بسته‌های خرید را فهرست کنید، زمان‌های تحویل و مهلت‌های موردنیاز را از روی زمان‌بندی برگردانید، هر بسته را مناقصه یا قیمت‌گذاری کنید، و هر سفارش را ردیابی کنید تا چیزی خیلی دیر خریداری نشود.

5 مرحله11 دقیقهپیمانکار عمومیمدیر پروژه / ساخت

چگونه کار می‌کند، گام به گام

5 گام در سراسر پلتفرم - کاری که در هر گام انجام می‌دهید و چرا اهمیت دارد.

1

شکستن صورت مقادیر به بسته‌های خرید

صورت مقادیر (BOQ)

صورت مقادیر قیمت‌گذاری‌شده را به بسته‌هایی که واقعاً خواهید خرید گروه‌بندی کنید، یکی برای هر پیمانکار جزء یا قلم تأمین، تا هر ردیف برنامه خرید به یک سفارش واقعی نگاشت شود، نه یک مجموعه شل از ردیف‌ها.

چرا: برنامه خریدی که مستقیماً از روی صورت مقادیر ساخته شده، مقادیر و ارزش درست را از ابتدا حمل می‌کند، بنابراین چیزی بی‌سروصدا بین دو بسته نمی‌افتد و توسط هیچ‌کس خریداری نمی‌شود.

ورودیصورت مقادیر قیمت‌گذاری‌شدهتفکیک رشتهخروجیبسته‌های خریدمقادیر بسته
2

تعیین زمان‌های تحویل و مهلت‌های موردنیاز

تدارکات

برای هر بسته زمان تولید و تحویل را تعیین کنید، سپس از تاریخ زمان‌بندی که مصالح در کارگاه نیاز است به عقب برگردید تا آخرین تاریخ لازم برای ثبت سفارش را مشخص کنید.

چرا: بیشتر مصالحی که دیر می‌رسند تصادفاً دیر خریداری نشده‌اند، بلکه به‌موقع اما در برابر تاریخ اشتباه خریداری شده‌اند. برگشتن از زمان‌بندی است که یک فهرست آرزو را به یک برنامه با مهلت‌های واقعی تبدیل می‌کند.

ورودیبسته‌های خریدتاریخ‌های برنامهخروجیزمان‌های تحویلآخرین تاریخ‌های سفارش
3

مناقصه یا قیمت‌گذاری هر بسته

مدیریت مناقصه

بسته‌هایی که زودترین تاریخ سفارش را دارند ابتدا برای استعلام ارسال کنید، پیشنهادها را جمع‌آوری کنید، و برای هر یک قیمت و تأمین‌کننده قطعی تعیین کنید تا برنامه خرید یک رقم متعهد را حمل کند، نه یک حدس.

تصویر صفحه، گام 1: شکستن صورت مقادیر به بسته‌های خرید

چرا: قیمت‌گذاری بر اساس ترتیب فوریت یعنی بسته‌های با زمان تحویل طولانی در حالی نهایی می‌شوند که هنوز فرصت مذاکره هست، به‌جای اینکه هفته‌ای که موردنیازند با هر قیمتی با عجله انجام شوند.

ورودیبسته‌های خریدآخرین تاریخ‌های سفارشخروجیپیشنهادهای تأمین‌کنندهقیمت قطعی و تأمین‌کننده
4

ثبت سفارش و انتخاب تأمین‌کنندگان

فهرست پیمانکاران فرعی

هر بسته را به تأمین‌کننده یا پیمانکار جزء انتخاب‌شده واگذار کنید و سفارش را ثبت کنید، تا هزینه تعهدشده ثبت شود و تحویل در برابر مهلت موردنیاز در برنامه قفل شود.

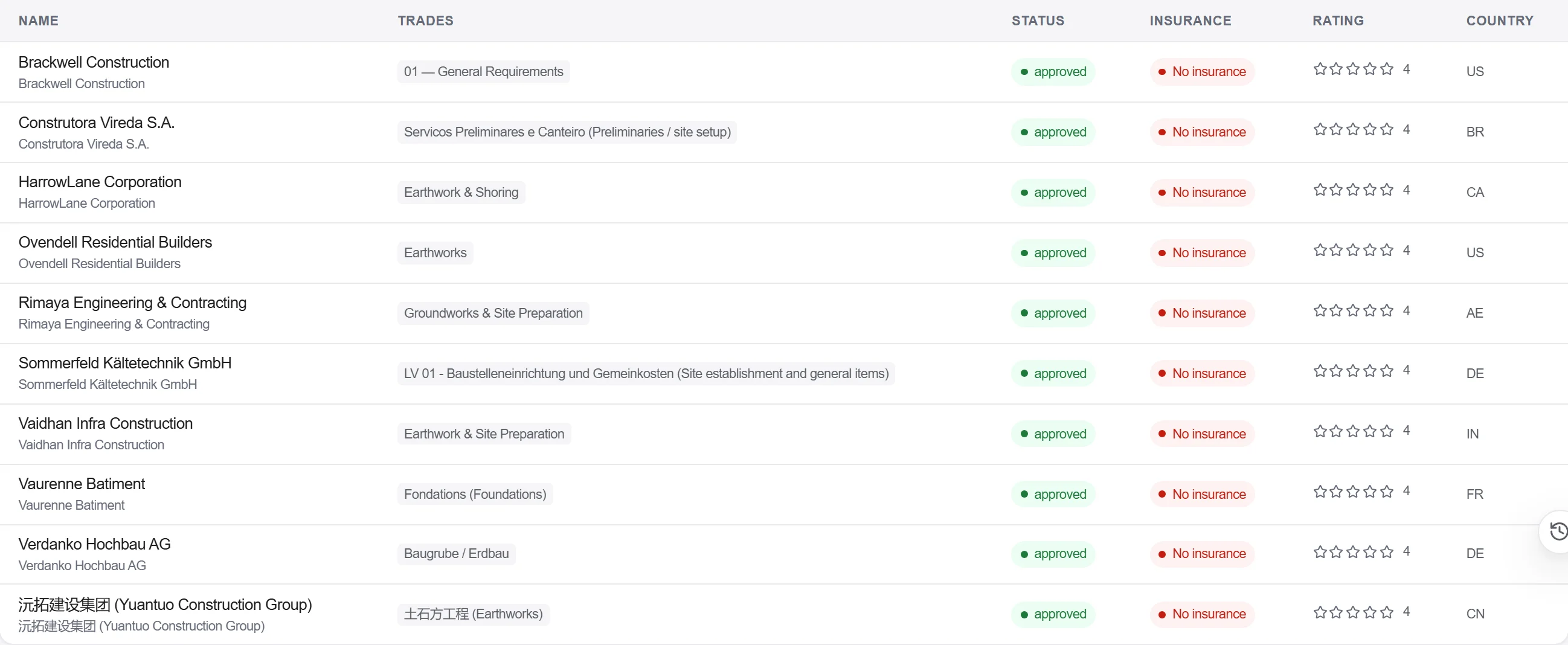

تصویر صفحه، گام 2: تعیین زمان‌های تحویل و مهلت‌های موردنیاز

چرا: قیمتی که توافق شده اما سفارش داده نشده، یک تحویل نیست. ثبت سفارش همان نقطه‌ای است که تأمین‌کننده به تاریخ متعهد می‌شود، و نقطه‌ای است که هزینه تعهدشده شما واقعی و قابل‌ردیابی می‌شود.

ورودیقیمت و تأمین‌کننده توافق‌شدهتاریخ‌های موردنیازخروجیسفارش خرید صادرشدههزینه تعهدشده
5

ردیابی وضعیت سفارش در برابر تاریخ‌ها

گزارش‌ها

برنامه خرید را به‌عنوان یک گزارش زنده بخوانید: کدام بسته‌ها هنوز باید استعلام شوند، در حال قیمت‌گذاری هستند، سفارش داده شده‌اند یا تحویل شده‌اند، و هر سفارشی که آخرین تاریخش نزدیک می‌شود اما هنوز ثبت نشده را علامت بزنید.

چرا: یک برنامه خرید فقط زمانی از زمان‌بندی محافظت می‌کند که کسی هر هفته آن را زیر نظر داشته باشد. شناسایی زودهنگام یک تاریخ سفارش در حال عقب‌افتادن است که مانع می‌شود یک بسته دیر رسیده، یک پیمانکار جزء را در کارگاه متوقف کند.

ورودیسفارش‌های ثبت‌شدهبرنامه خریدخروجیوضعیت سفارش زندهپرچم‌های تاریخ عقب‌افتاده
